2025年5月度系統用蓄電所事業用地取得及び電力会社への接続検討回答進捗状況に関するお知らせ
株式会社fantasista

弊社における、系統用蓄電所事業用地の取得状況及び電力会社からの接続検討回答の進捗状況について以下の通りお知らせいたします。
[画像:
https://prcdn.freetls.fastly.net/release_image/93934/35/93934-35-2ceaa3ab8a2925633ac627b38c404dd8-3900x2757.jpg?width=536&quality=85%2C75&format=jpeg&auto=webp&fit=bounds&bg-color=fff ]
写真はイメージです
1. 接続検討回答及び取得済み蓄電所事業用地一覧
情報の更新及び追加・変更があった案件に下線を引いております。
以下案件は全て8.14MWhの蓄電池容量です。
[表1:

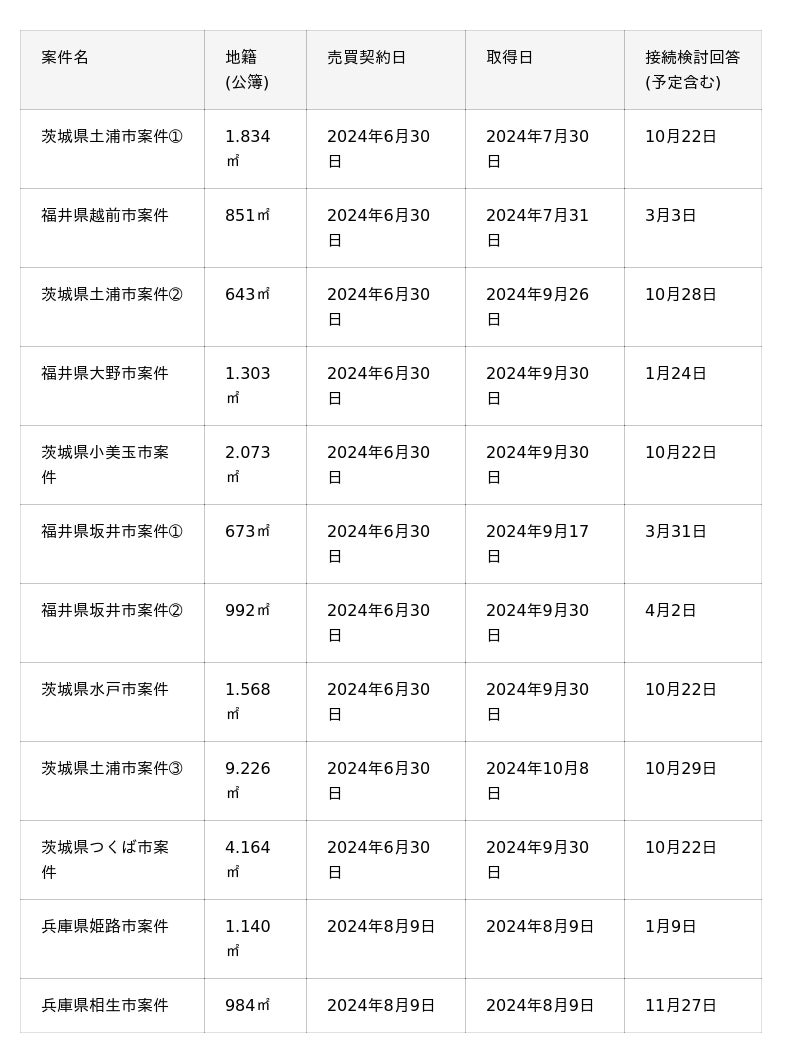

https://prtimes.jp/data/corp/93934/table/35_1_8f0b8d50445f3fd35de865479f998c27.jpg?v=202506200916 ]
計:25.451平方メートル
※「接続検討」とは、蓄電池を設置する際に、電力会社(電力系統)との技術的な連系可否や、必要な設備や対策、費用などを検討する手続きのことです。
2. 今後の取得予定の案件一覧
以下案件は全て8.14MWhの蓄電池容量です。
[表2:

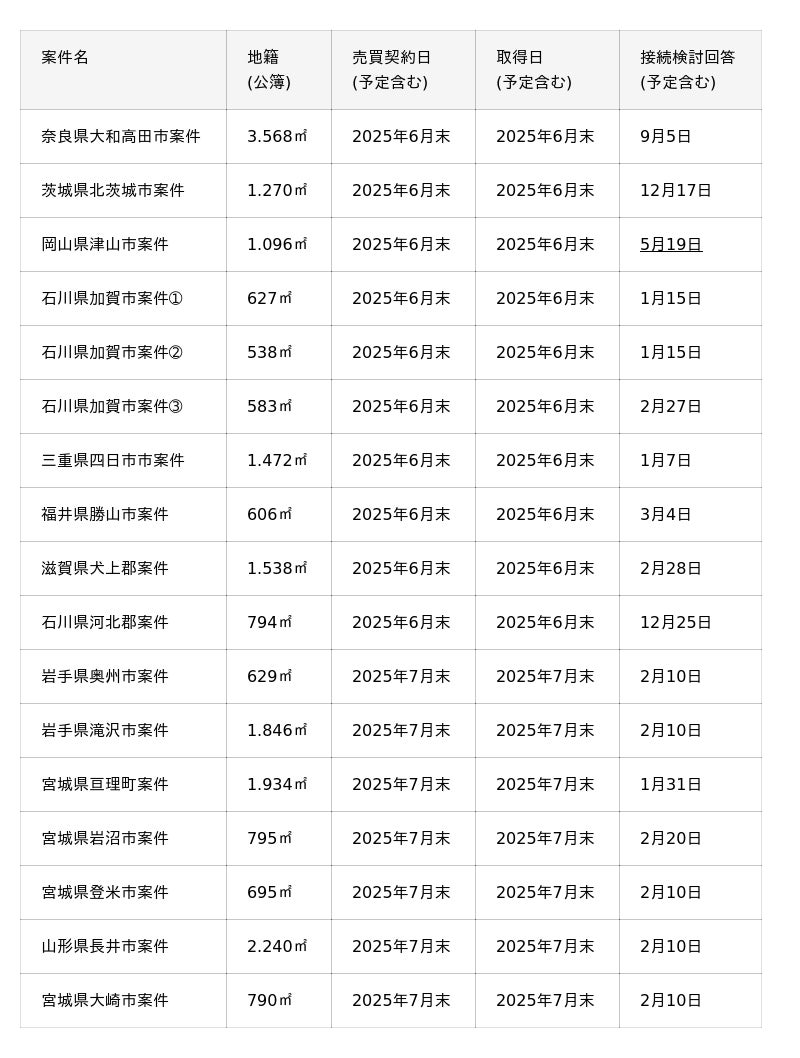

https://prtimes.jp/data/corp/93934/table/35_2_185edcb14e5cf1fd50bcfeb9a8bddd9c.jpg?v=202506200916 ]
計:21.021平方メートル
※「接続検討回答」とは、電力会社から、蓄電所と電力系統とのあいだで送配電線を接続する際の技術的検討を踏まえた連携承諾、それにかかる工事費負担金及びその工期等についての回答です。
3. 子会社案件(NC MAX WORLD株式会社)

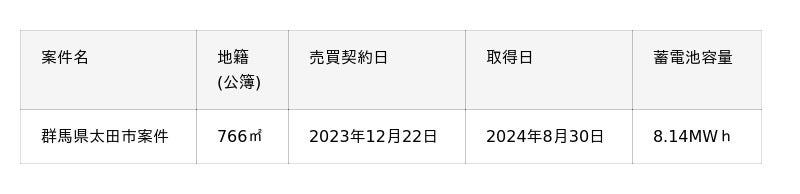

[表3:
https://prtimes.jp/data/corp/93934/table/35_3_05ada14352298e12269eb39c787919db.jpg?v=202506200916 ]
群馬太田市案件につきましては、2024年5月2日付「(経過開示)系統用蓄電池事業「群馬太田蓄電所」 全ての機器類の搬入及び備え付け作業完了のお知らせ」にて、当該蓄電所運営にかかる全ての機器類の搬入及び備え付け作業が完了した旨公表しておりました。また、従前から運転開始日を2025年8月1日(予定)とお知らせしておりましたが、本日時点において変更はございません。
<ご参考>
https://fantasista-tokyo.jp/wp-content/uploads/2025/05/notice_fs250502.pdf
4. 先月からの変動に関する内容
2025年5月度に当社が取得を検討している系統用蓄電所事業用地(高圧)17件のうち、岡山県津山市案件に関する接続検討回答につきましては、「回答待ち」となっておりましたが、同年5月19日付で電力会社より回答を受領いたしました。
あわせて、当該案件を含むその他の候補地については、収益性および事業性の検討を重ね、2025年6月末日(予定)及び7月末日(予定)を目途に取得する予定です。
プレスリリース提供:PR TIMES
記事提供:PRTimes
